你知道吗?印花税按季、按年或者按次计征,根据企业核定的税种情况而有所不同。除了证券交易印花税按周解缴外,其他应税凭证的印花税是按季、按年或者按次计征的。
根据《关于印花税纳税期限的公告》(国家税务总局上海市税务局公告2022年第3号)
(一)应税合同按季申报缴纳,不经常书立应税合同的纳税人可以选择按次申报缴纳。
(二)应税产权转移书据按次申报缴纳,纳税人因经常书立产权转移书据而难以在每次书立后申报的,可以选择按季申报缴纳。
(三)应税营业账簿按年申报缴纳。
(四)境外单位或者个人的应税凭证按次申报缴纳,纳税人难以在每次书立后申报的,可以选择按年申报缴纳。
(五)实行按季、按年计征的,纳税人应当自季度、年度终了之日起十五日内申报并缴纳税款;实行按次计征的,纳税人应当自纳税义务发生之日起十五日内申报并缴纳税款。
那么针对以上的不同申报周期,在电子税务局中该怎么操作呢?以下将从按次、按季、按年申报讲解,跟我一起来学习下吧~
一、按次申报
一般常见于:不经常书立应税合同的、应税产权转移书据、境外单位或者个人纳税人。
做过税务登记的纳税人,印花税按次申报无需进行税种核定。
操作案例
例如企业A需要申报2025年10月1号签订的“技术合同”。

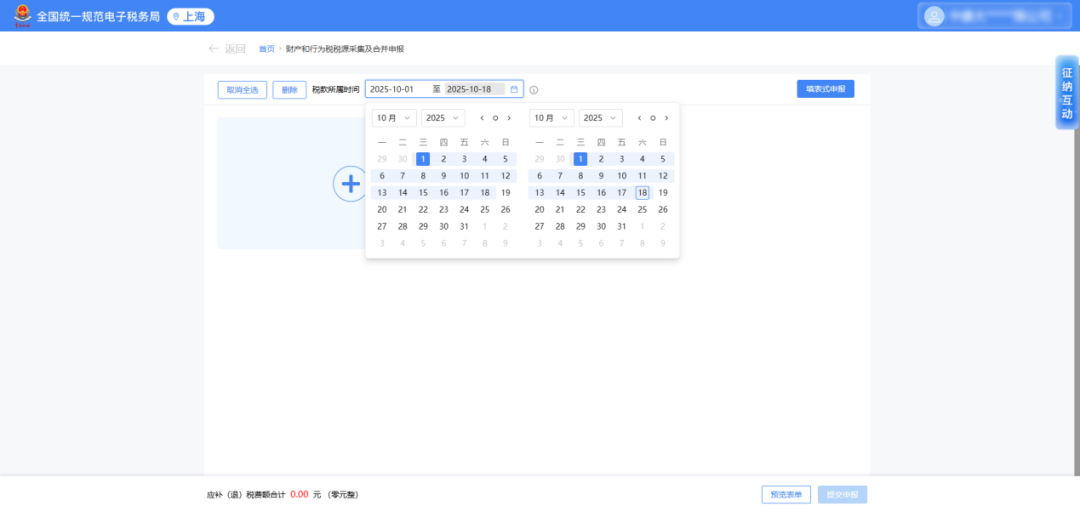

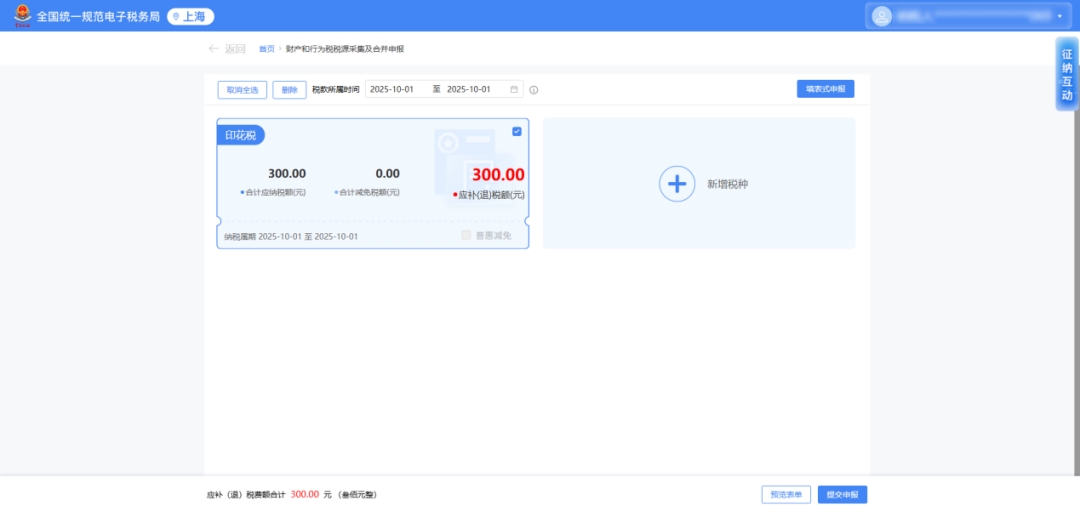

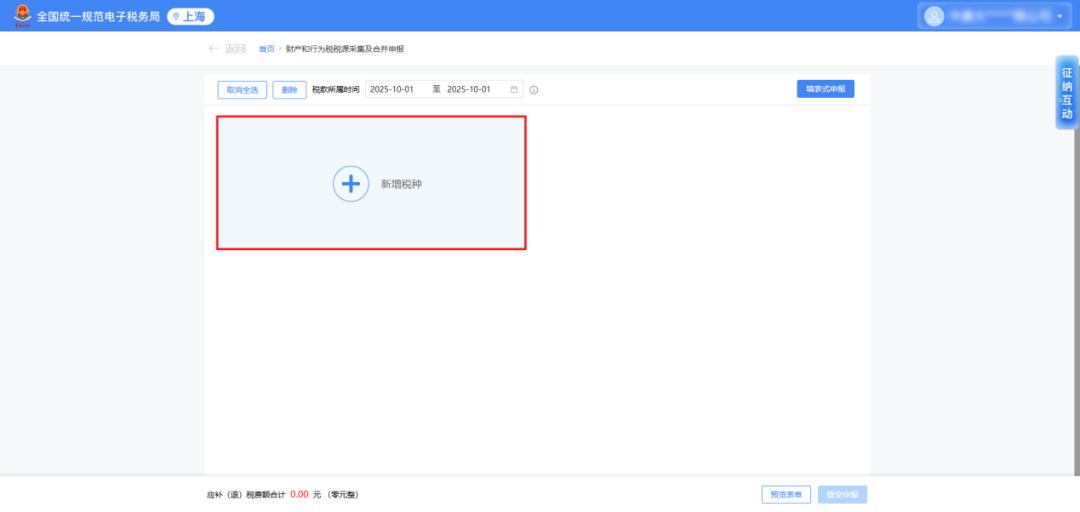

选择税款所属时间,起止时间为2025-10-1~2025-10-1。
注意:按次申报的印花税税款所属时间的有效期起止时间,必须为纳税义务发生时间,且起止时间需要为同一天,错误选择会导致税源无法采集。
点开“税款所属时间”右侧的日期选择框,选择纳税义务发生时间。

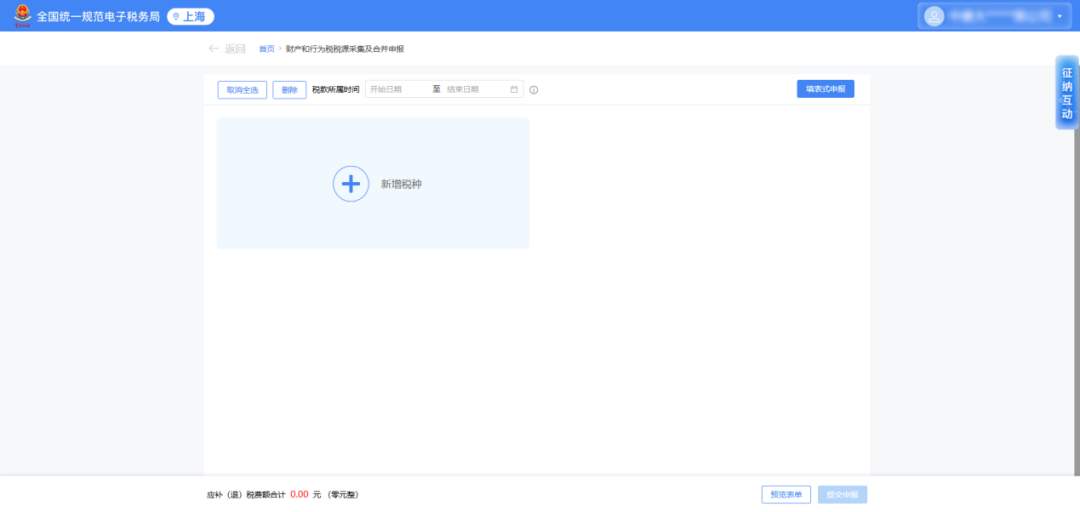

选择完成后,点击新增税种。

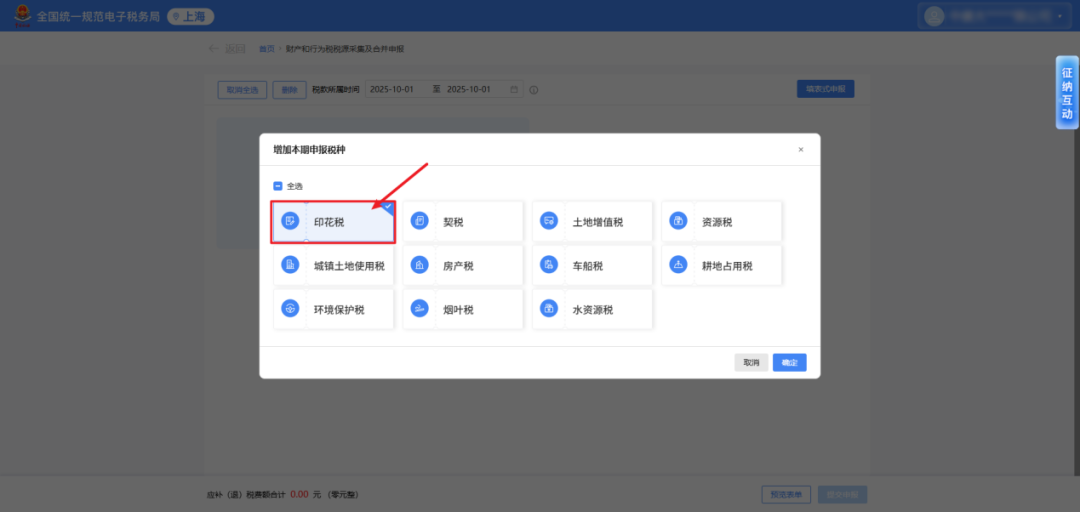

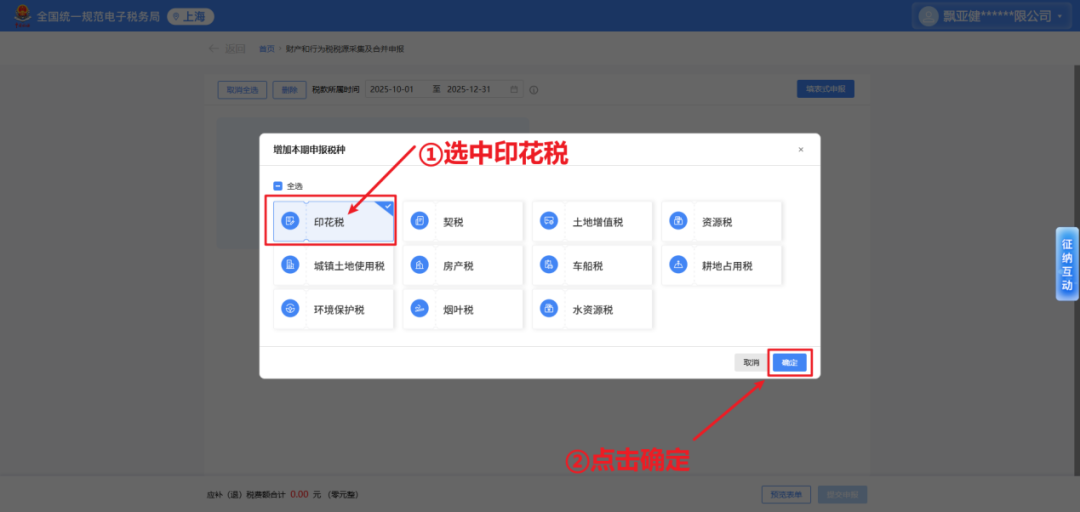

选择印花税。

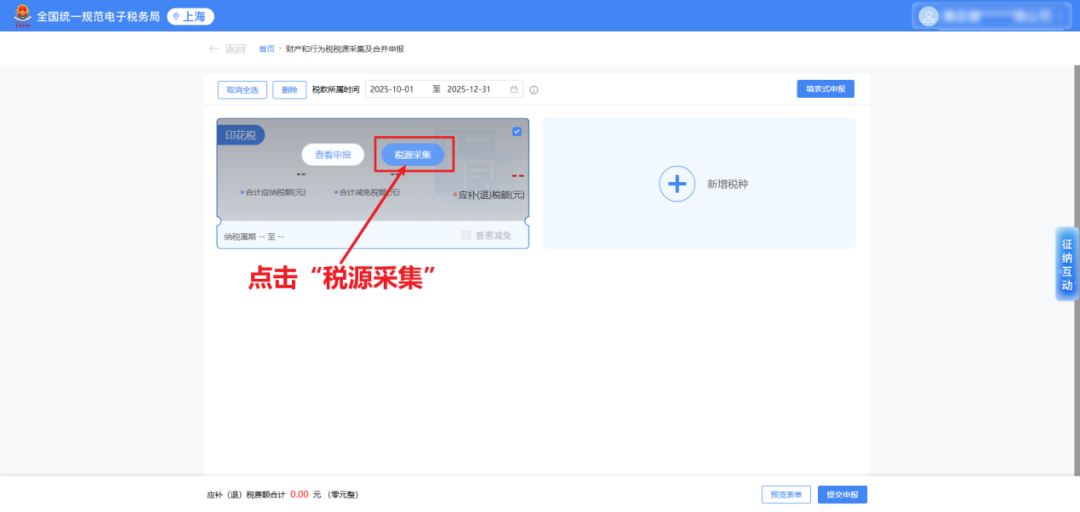

点击“税源采集”。

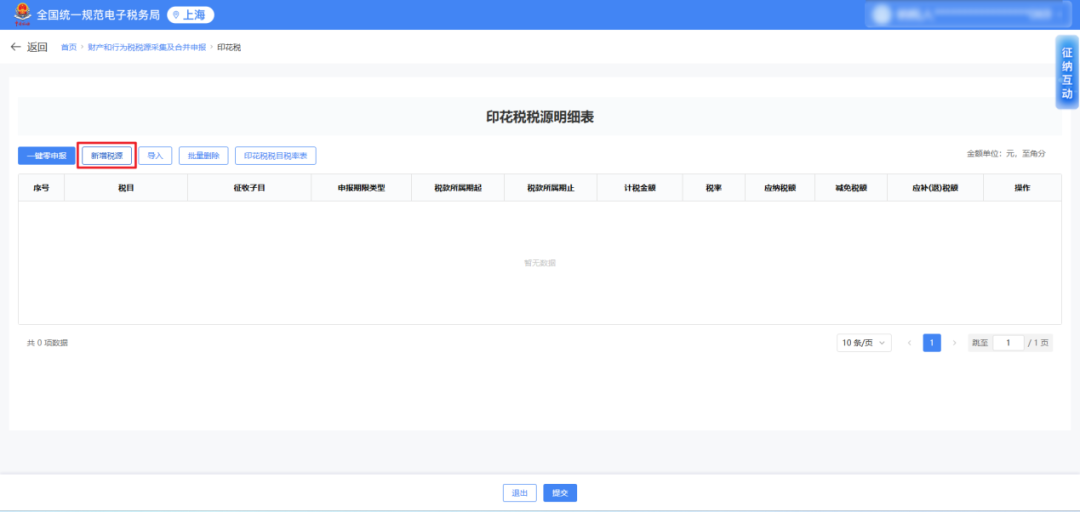

点击新增税源。

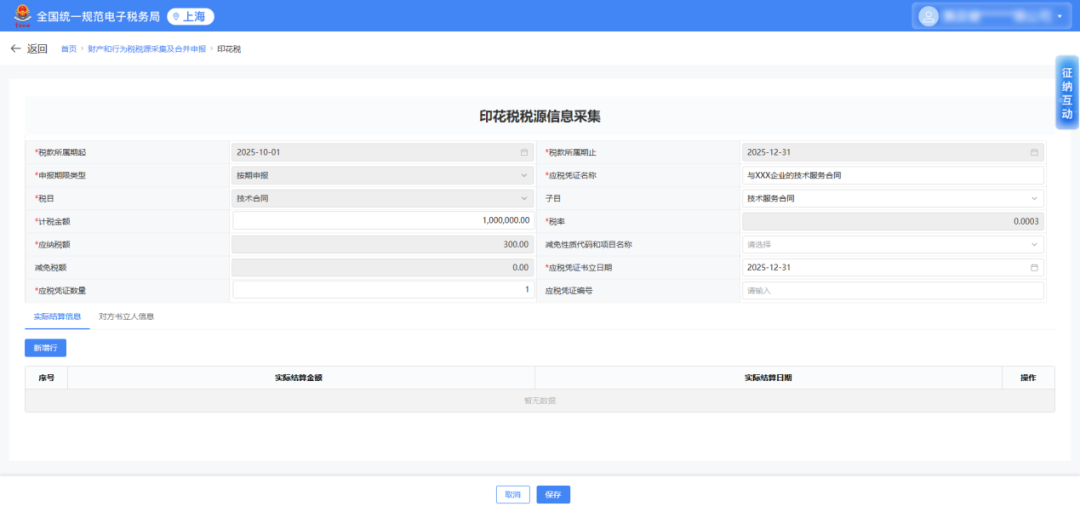

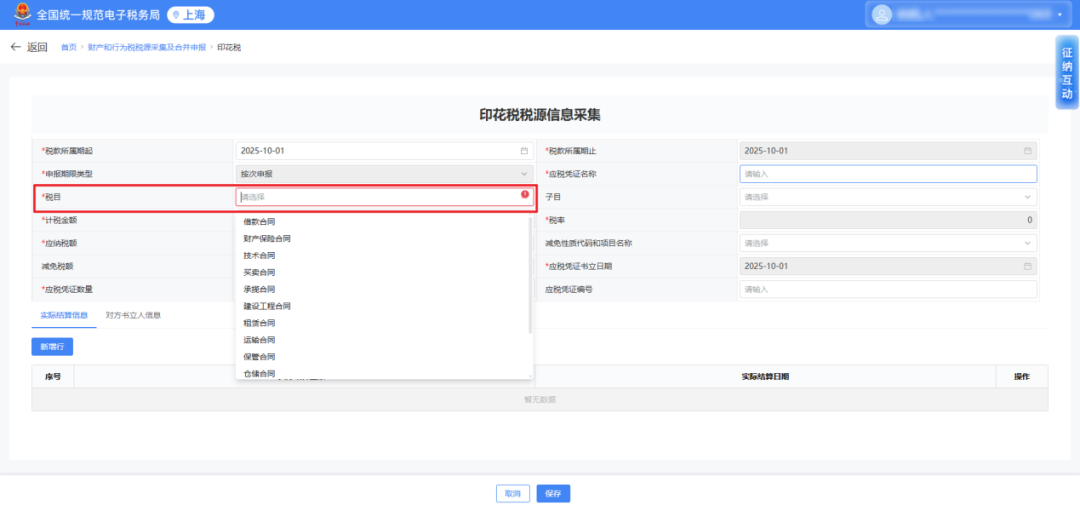

进入后,选择印花税税目,此处以技术合同为例。

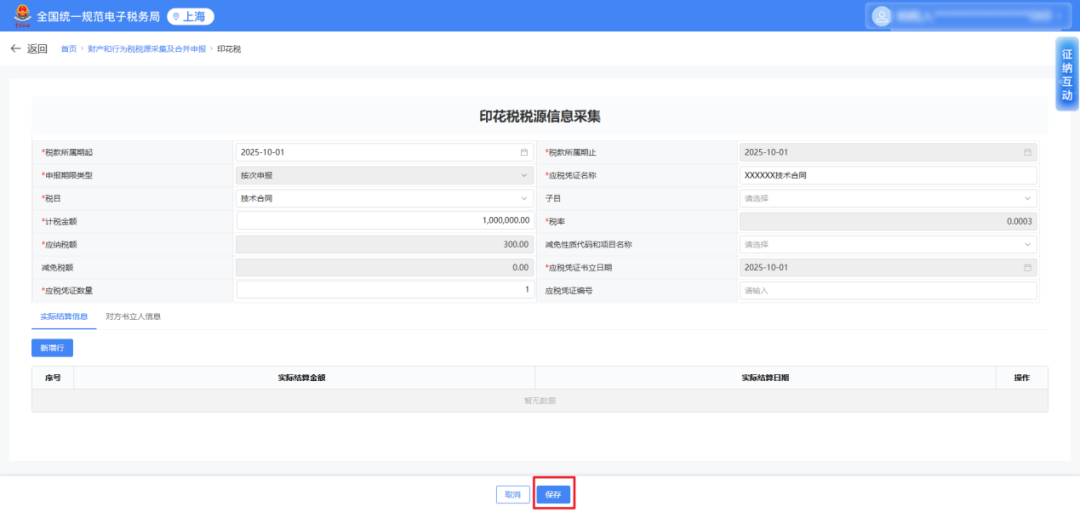

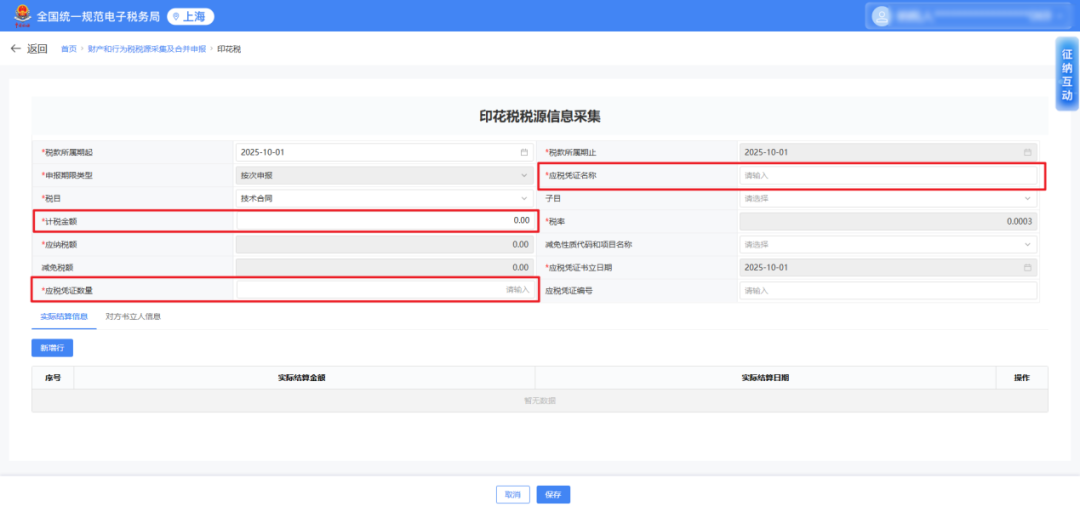

红色*的内容为必填项。

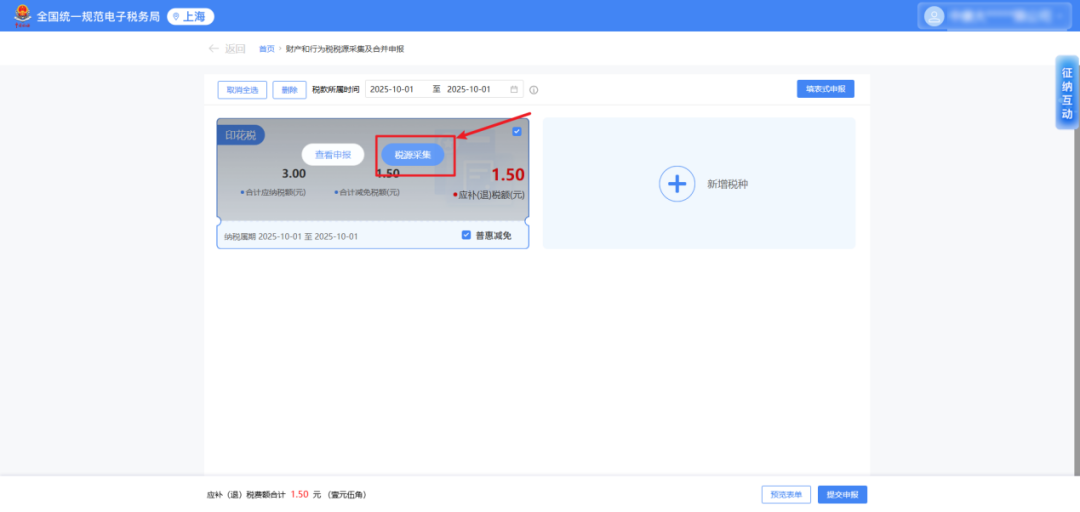

填写完成后点击保存。

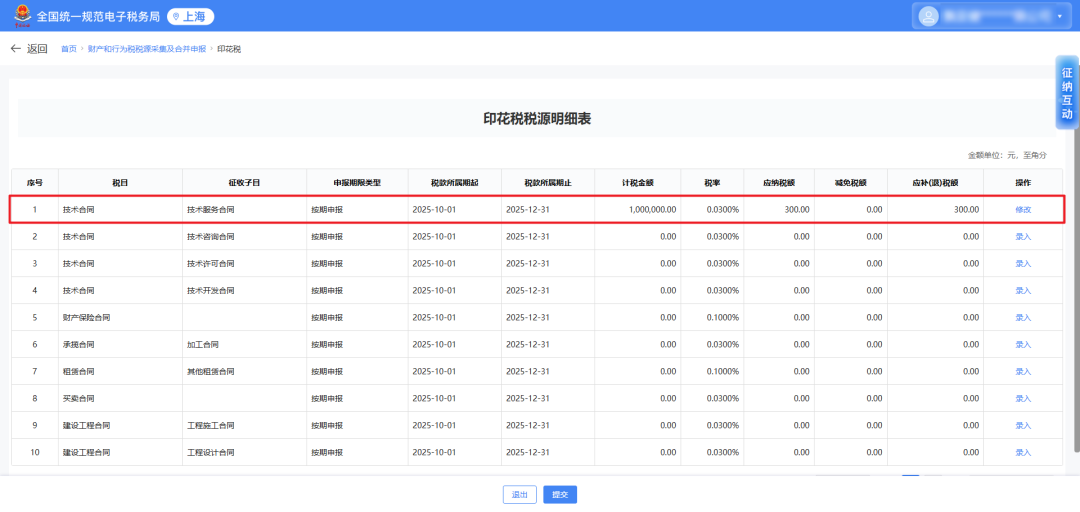

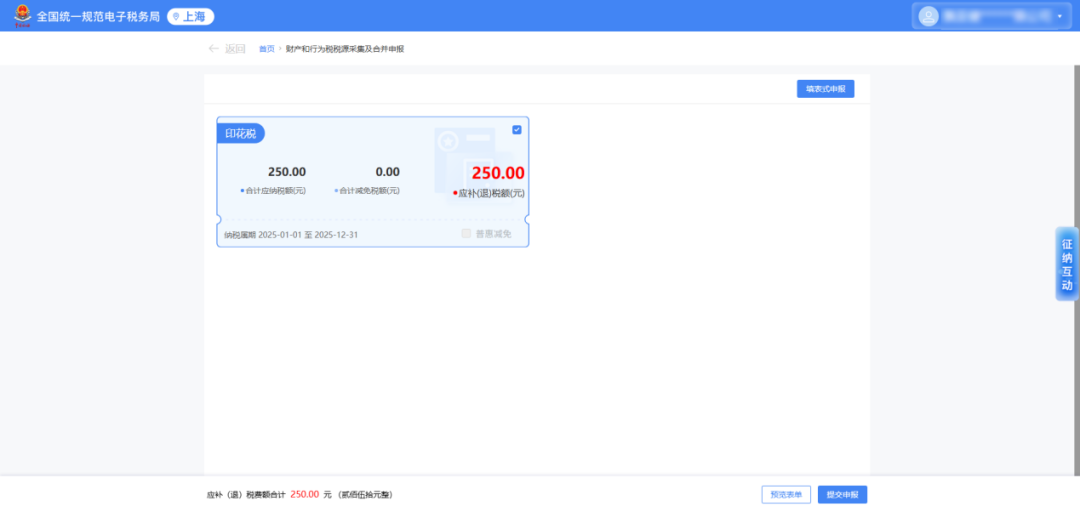

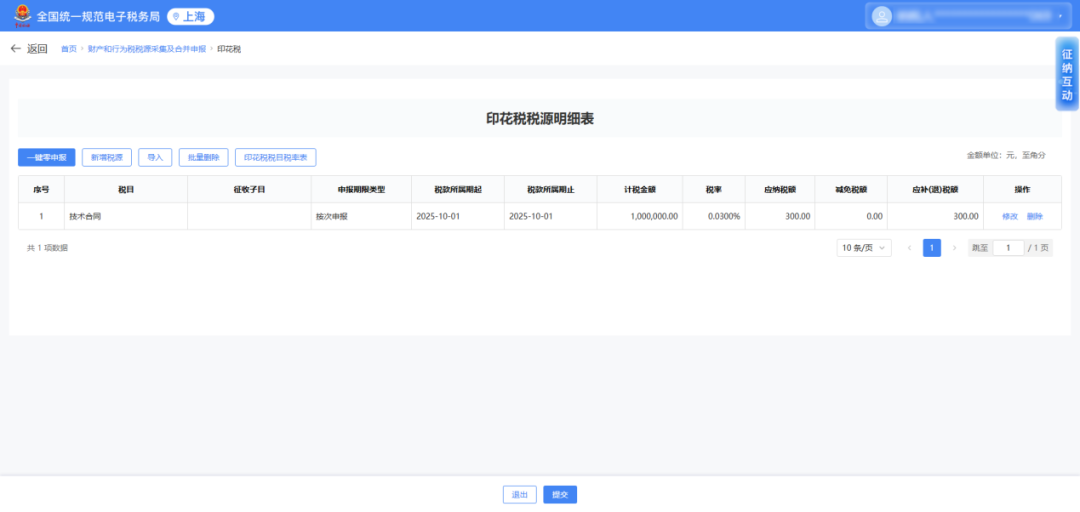

保存后会进入明细表,确认税额无误后点击“提交”。

回到财产和行为税税源采集及合并申报界面中,勾选所选税源信息,点击右下角提交申报。
二、按期申报
(一)按季申报
按季申报常见于经常签订合同的企业。比如某企业经常签订买卖合同,就可以选择将买卖合同进行按季申报。
做过税务登记的纳税人,印花税按季申报需要进行税种核定。
操作案例

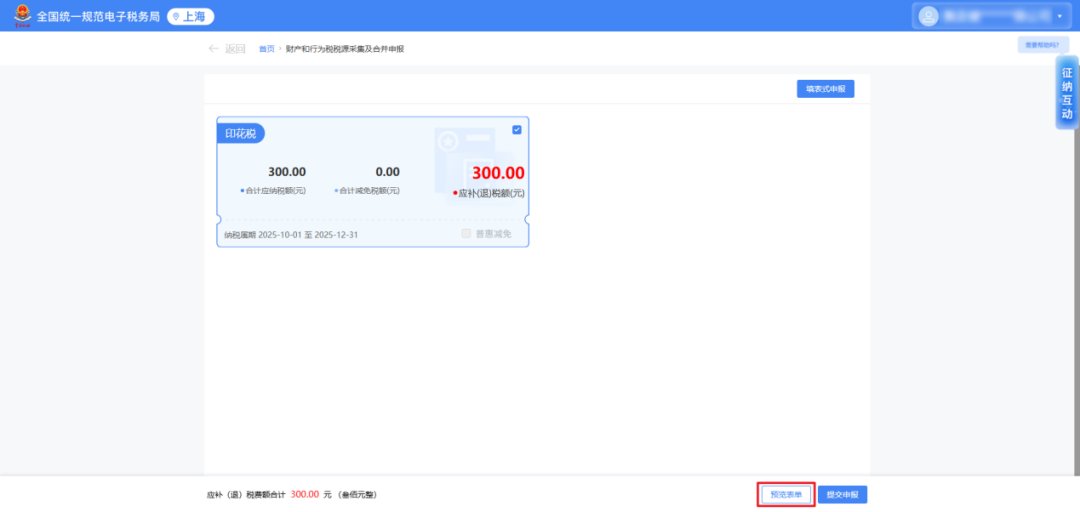

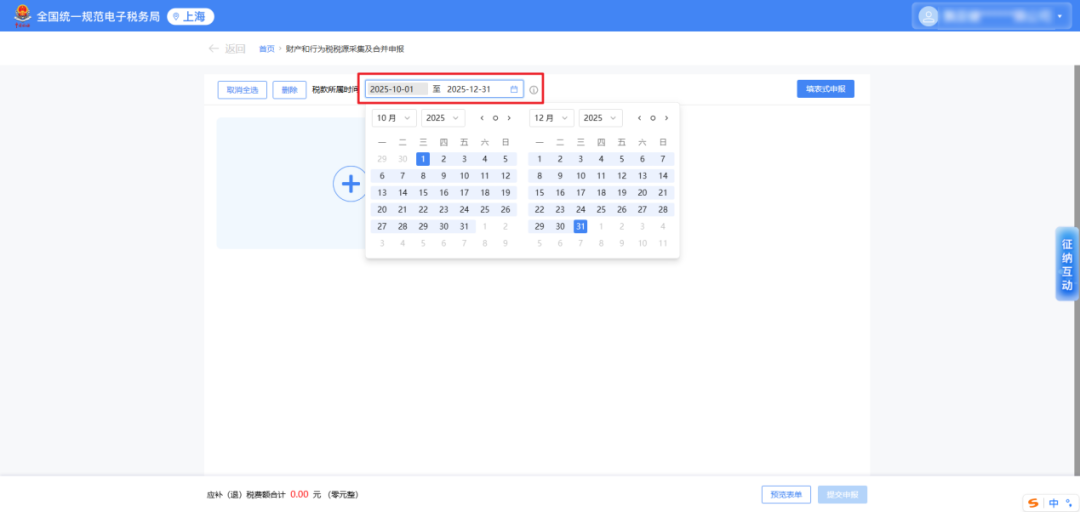

按季度选择所属期,例如申报25年4季度印花税,选择2025-10-1~2025-12-31。

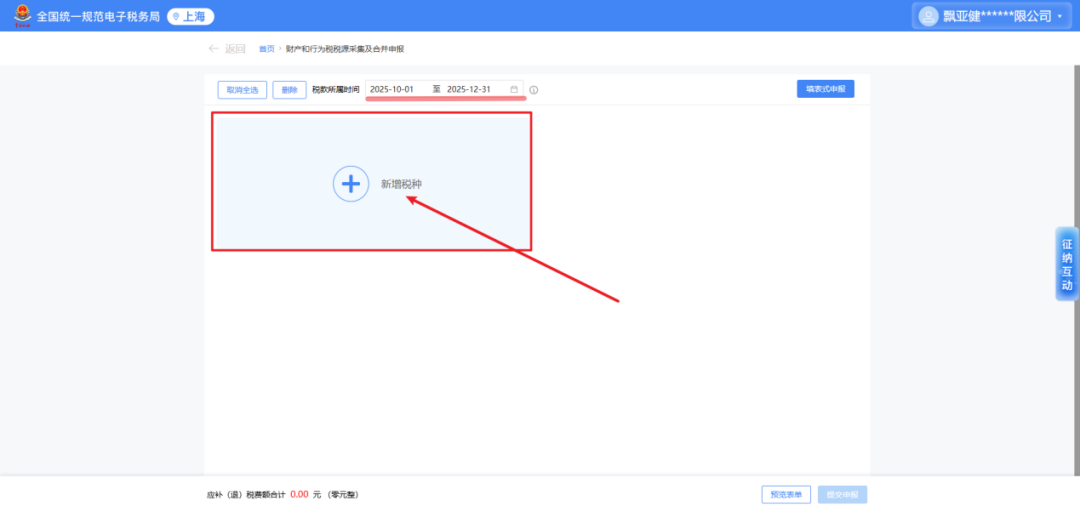

点击新增税源。

选择印花税。

点击税源采集。

检查此处显示的税目和所属期是否无误。

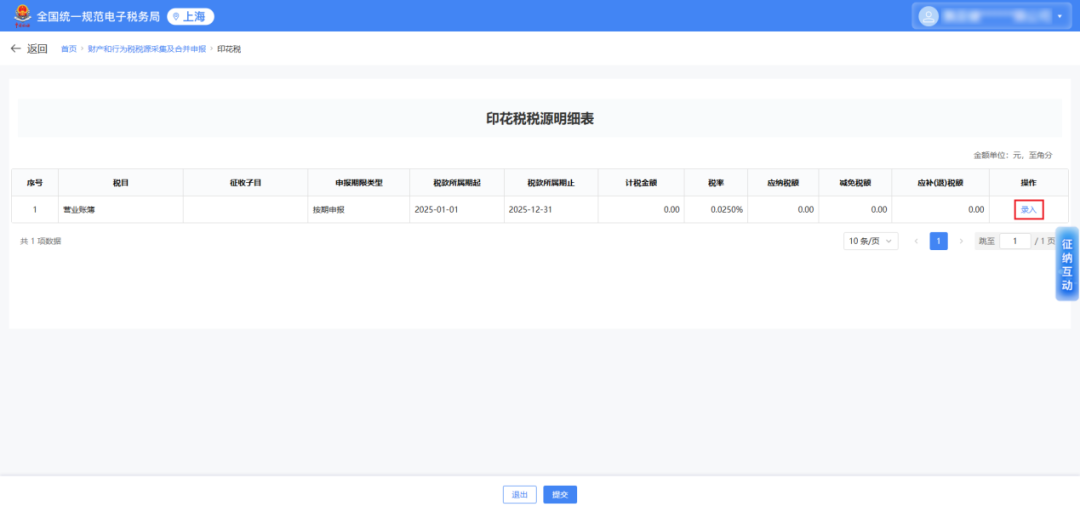

点击录入,录入当期季度的税源信息。

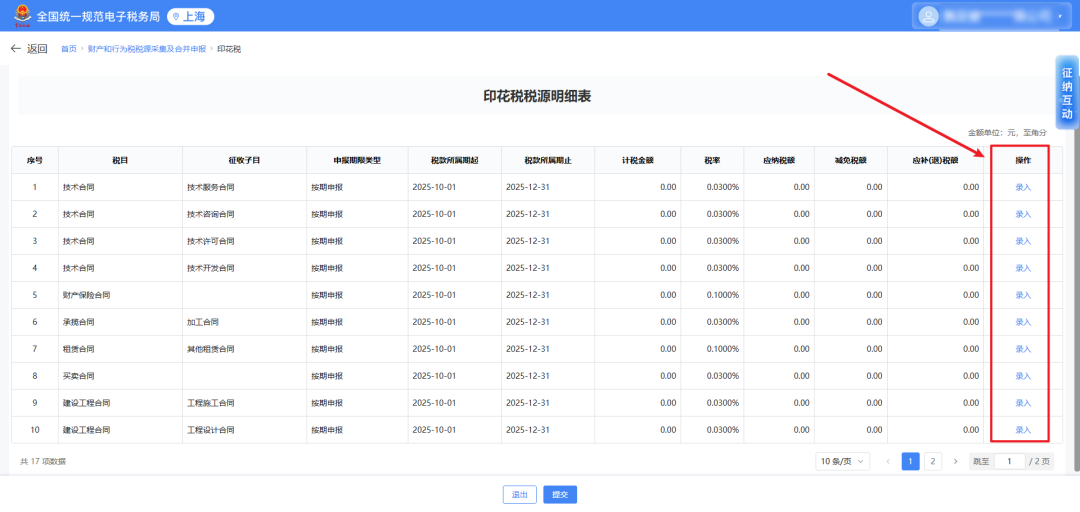

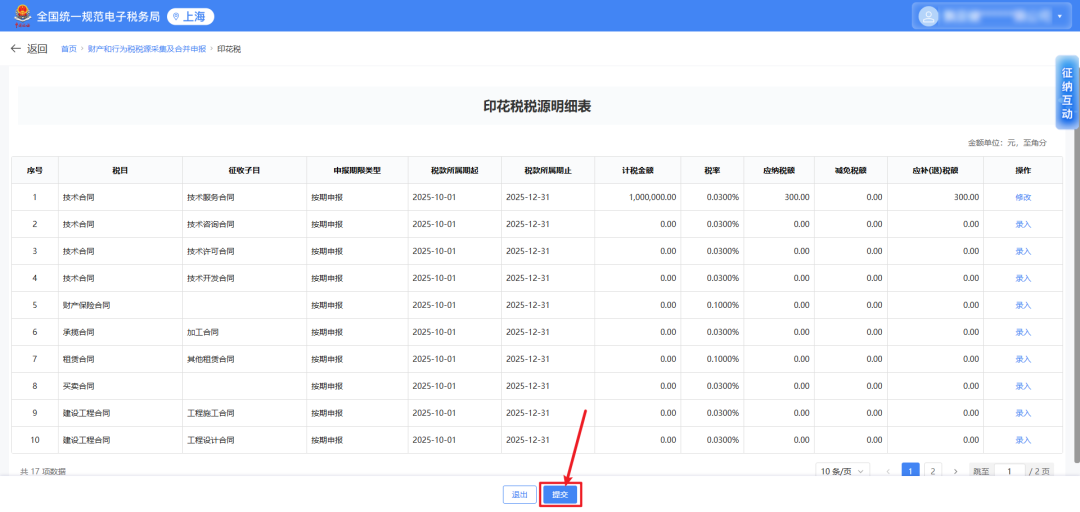

采集成功的税源会在税源明细表中显示。

逐个填写税源信息,全部填写完毕后提交。

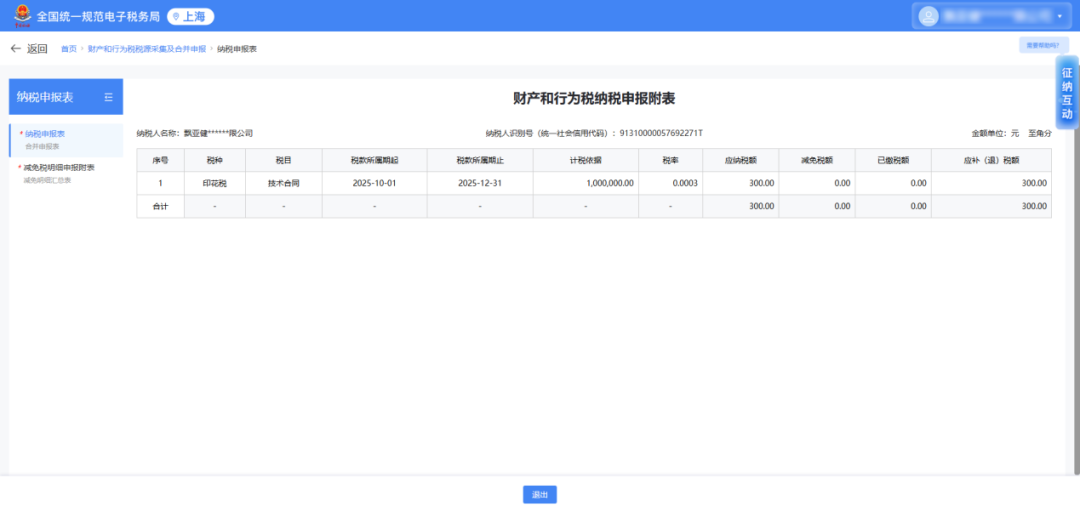

如需查看申报表信息,可点击下方预览表单。

(二)按年申报
按年申报常见于营业账簿印花税。
做过税务登记的纳税人,印花税按年申报需要进行税种核定。
操作案例

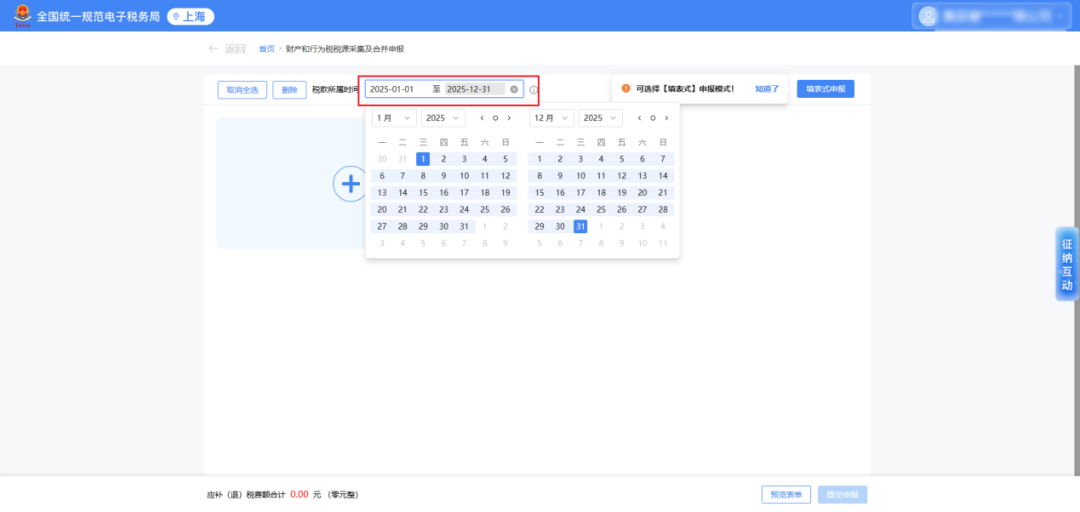

例如本次申报的是2025年度的营业账簿印花税,选择所属期到2025-1-1~2025-12-31。

选择完成后,采集印花税税源,点击录入。

填写营业账簿信息。

填写无误后提交税源信息,回到申报界面。

三、注意事项
注意事项1

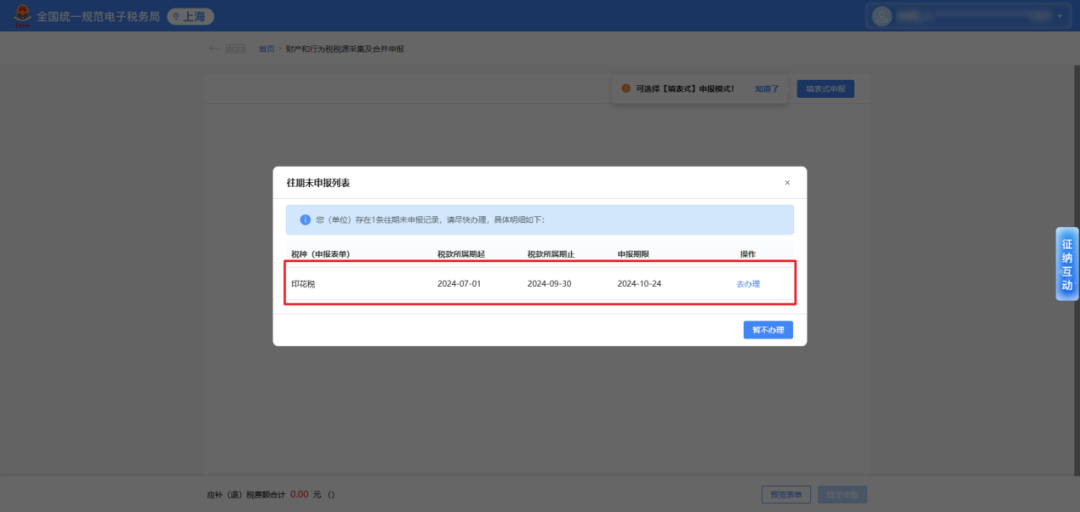

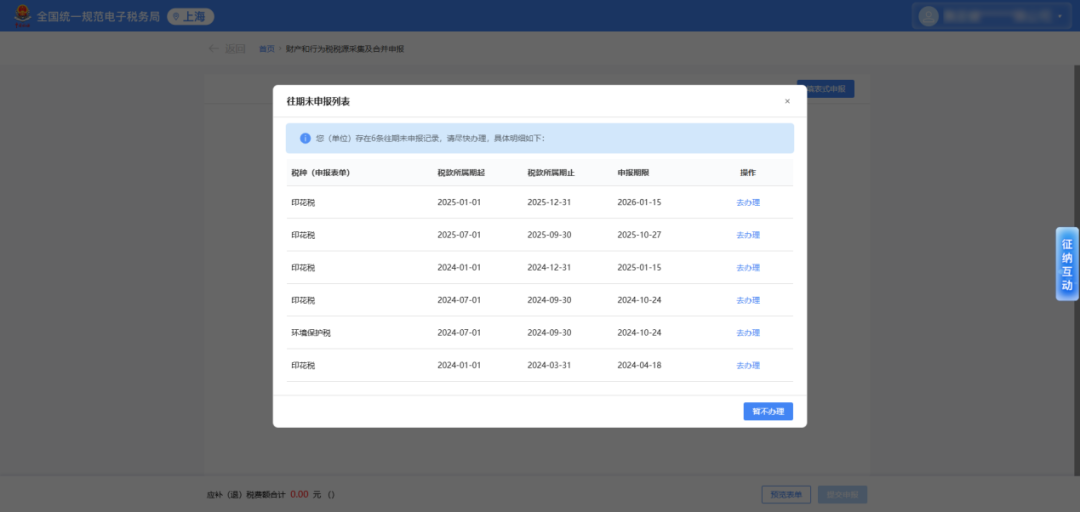

核定了按季、年申报印花税的纳税人,若存在往期未申报印花税,进入后会自动弹出提醒。

注意事项2

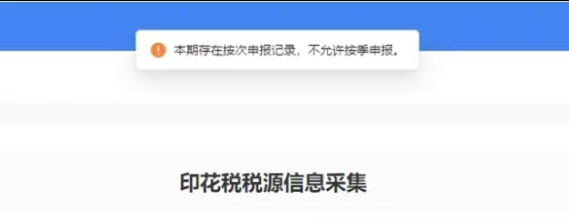

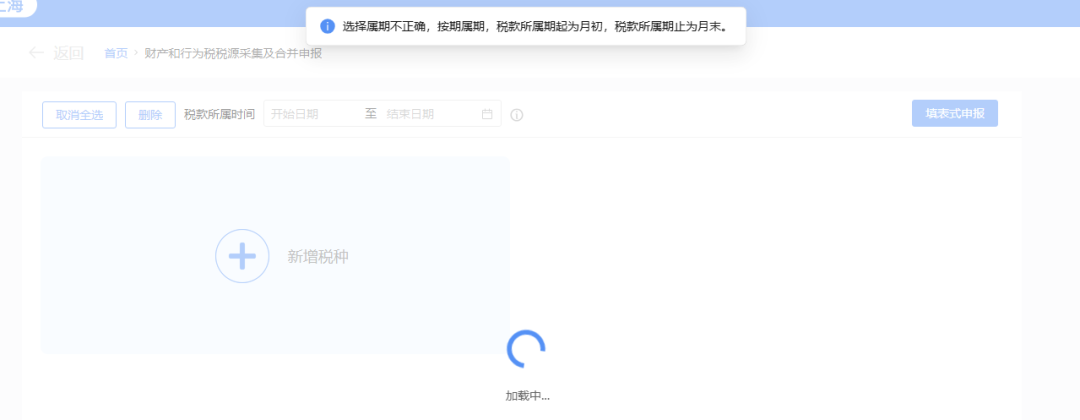

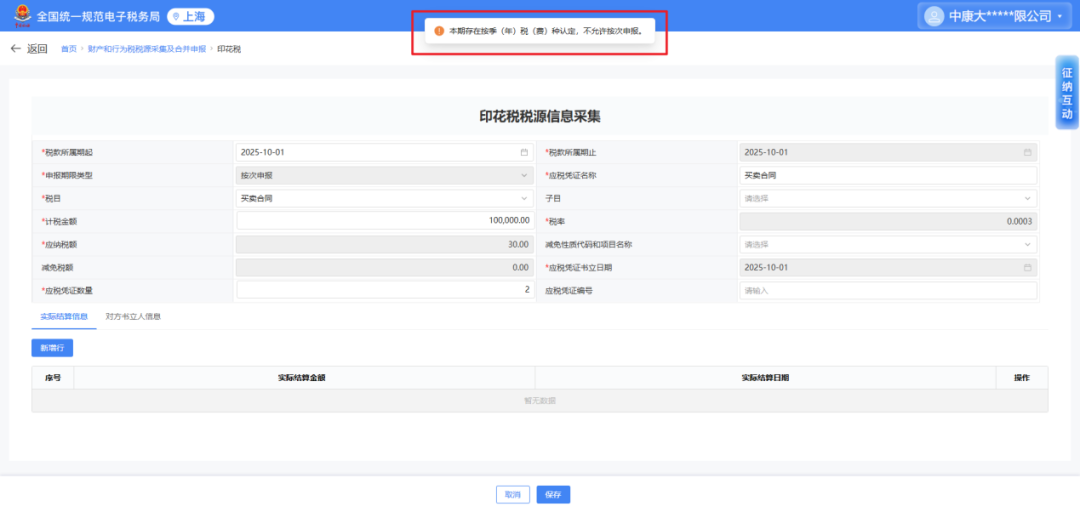

所属期选择错误可能导致申报失败!

失败情况如图例所示
注意事项3
若企业在当期已存在按季申报的印花税税种项目,请勿再将已核定的印花税项目进行按次申报。将已核定的按季申报印花税征收品目在申报期内强行按次申报,可能会导致原按季申报无法线上办理。

例:企业A在2025年4季度已有按季申报的“技术合同”印花税税种,而除了“技术合同”外,其余印花税征收品目均未核定,那么企业A在申报2025年4季度印花税时,“技术合同”必须按季申报,其余应税合同可以自行选择按次。
注意事项4
如果企业已经申报了按季申报的印花税,发现申报金额有误需要补充,请前往【我要办税】 -【税费申报及缴纳】- 【申报更正与作废】模块进行申报表更正。请勿再补充申报按次申报的相应征收品目。

四、常见问题
Q
我刚采集的印花税税源,已经提交了,但是不小心关闭了页面,现在进入“财产和行为税税源采集及合并申报”后找不到已采集的税源该怎么办?

比如企业采集的是2025年10月1号所属期的“技术合同”,那么进入财产和行为税税源采集及合并申报后,先选择税款所属时间,起止时间为2025-10-1~2025-10-1,随后之前提交过的税源信息就会自动出现啦!
A
Q
之前采集的印花税税源错误了,怎么修改或删除?
如果发现税源信息有误,需要在申报前进行修改或删除。
进入税源采集页面。

找到需要删除的税源,点击删除或修改。

A
Q

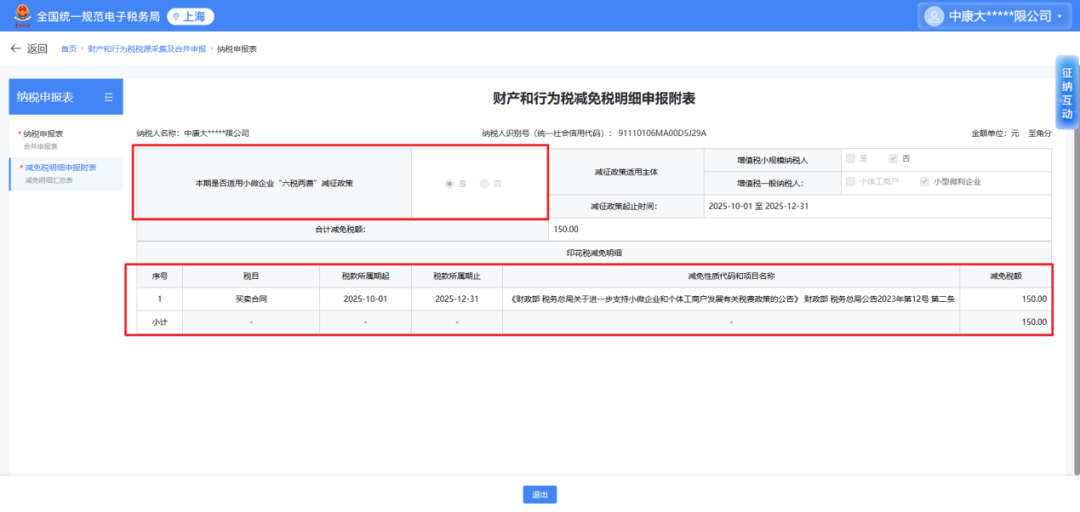

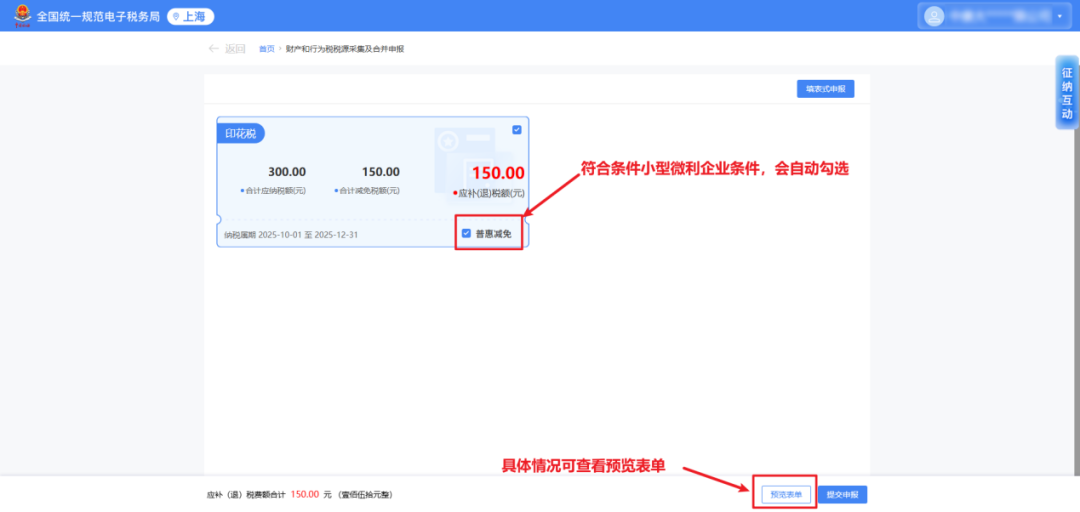

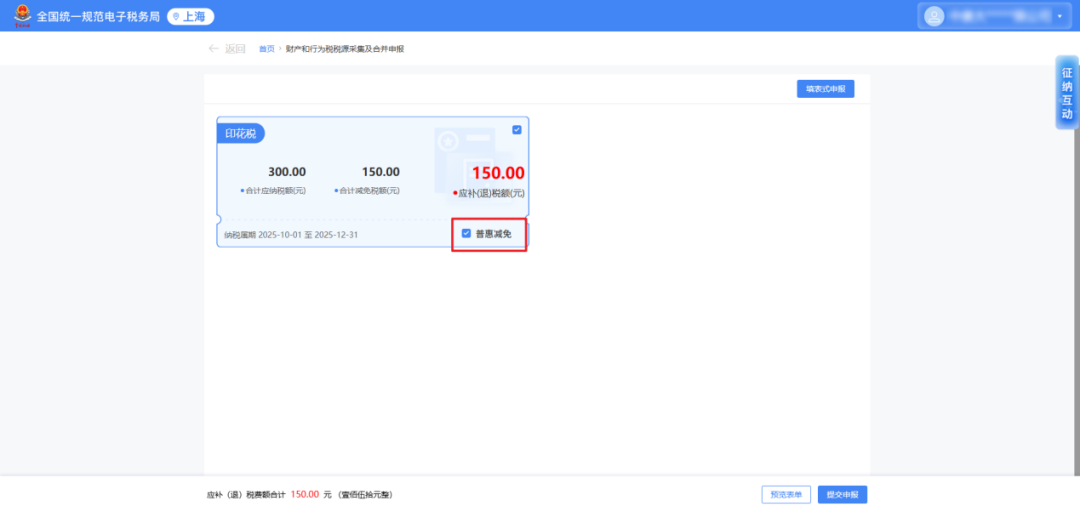

我公司符合六税两费减半,为什么在印花税税源采集的时候,减免信息中无法选择呢?
符合六税两费减半企业印花税申报时,会在最终申报页面自动判断企业是否符合条件。此处“普惠减免”会变为可勾选状态。
